پروژه ایران سهند شرکت سرمایهگذاری مسکن شمالغرب، با هدایت مدیریت شرکت و کوشش مهندسان، متخصصان و کارکنان عزتمندش که هرگز در مقابل ناملایمات عمومی پیش آمده در کشور سر فرود نیاوردهاند، به پیشرفت 15 درصدی دست یافت.
به گزارش روابط عمومی ثغرب، پروژه ایران در زون اول با 33.87
درصد پیشرفت در بلوک A1، 34.37 درصد در بلوک A2، 35.51 درصد در بلوک A3 و 4.62 درصد در پارکینگ زون A، پیشرفت کلی 32.66
درصدی را تجربه کرد.
از نظر کیفی نیز در بلوک A1 این زون اسکلت

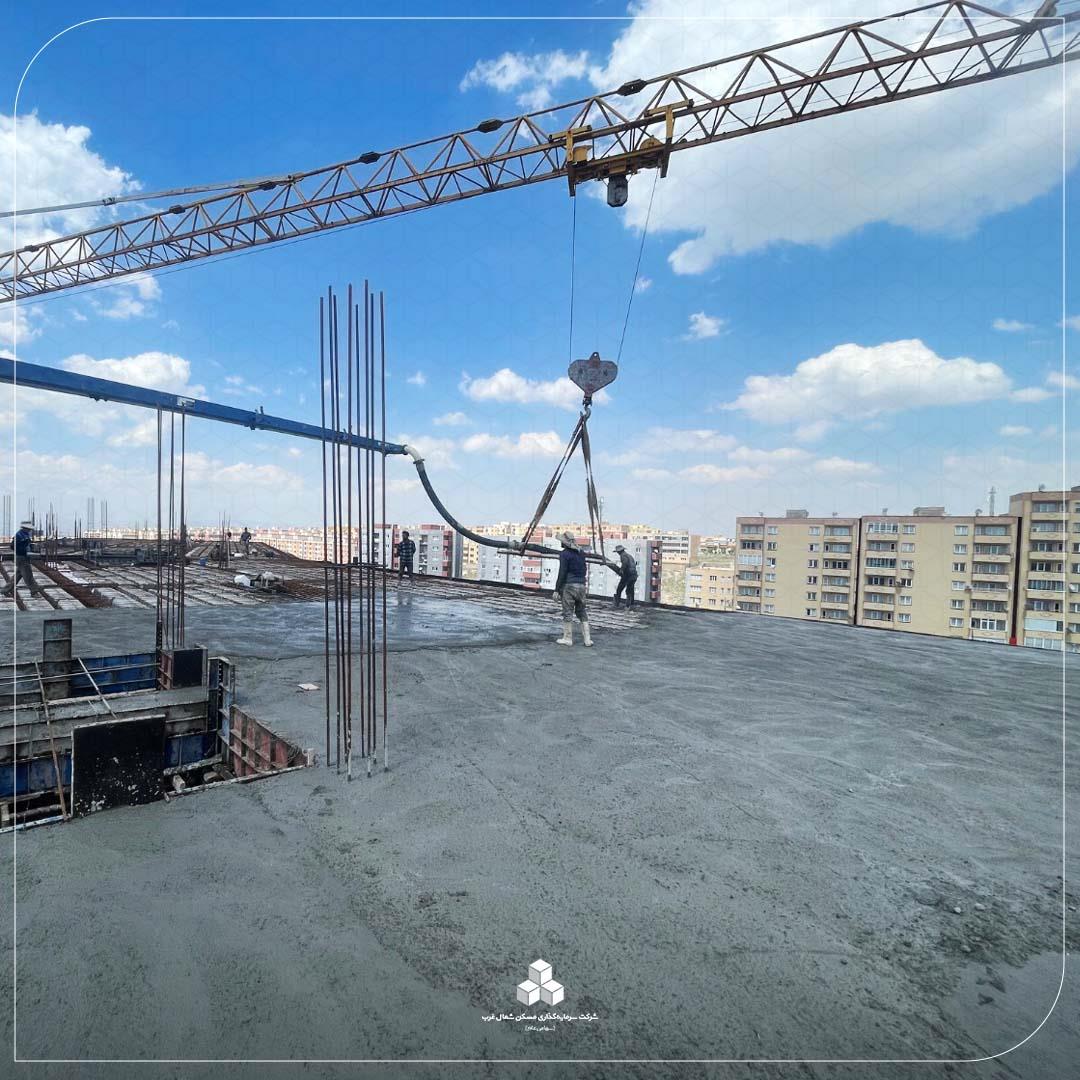

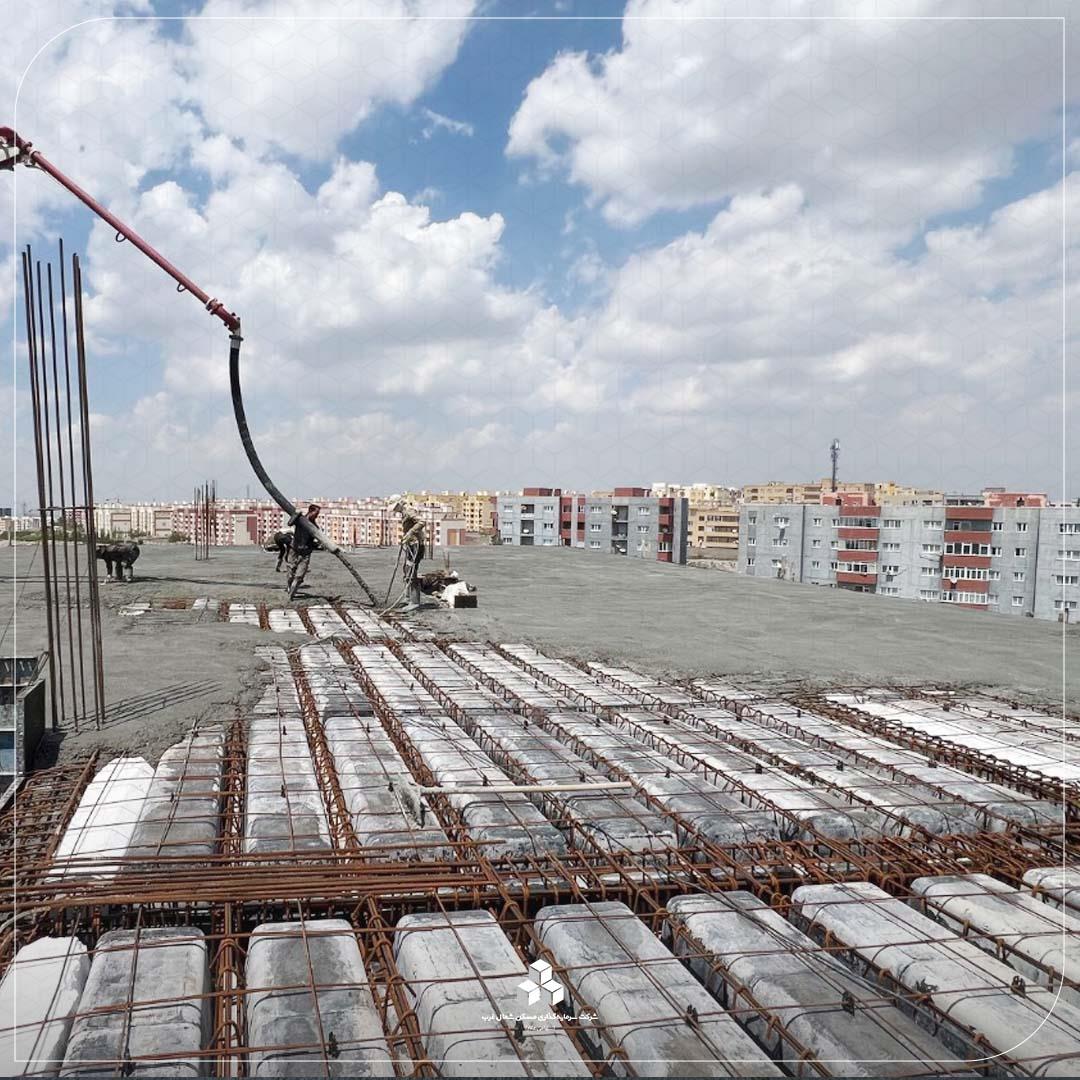

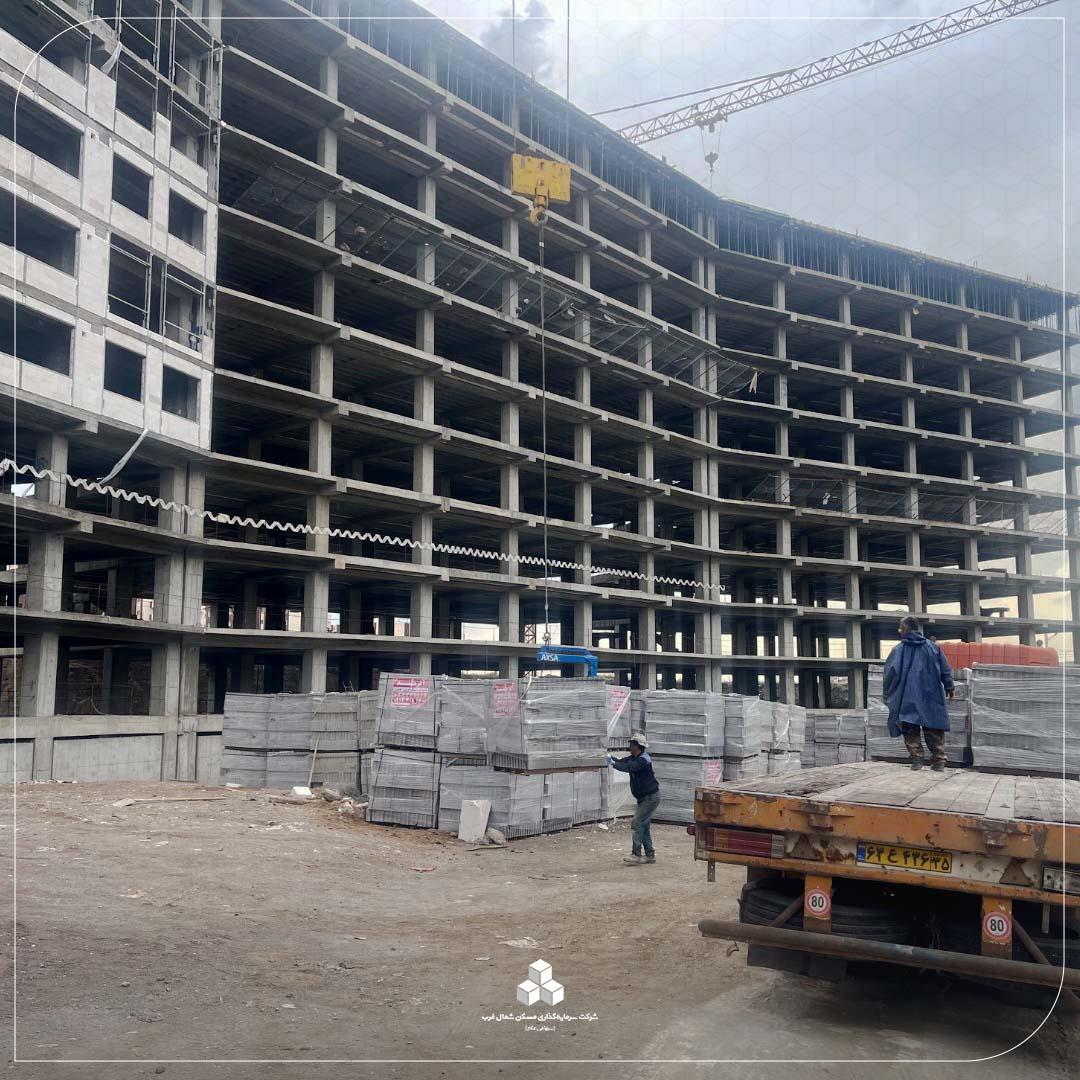

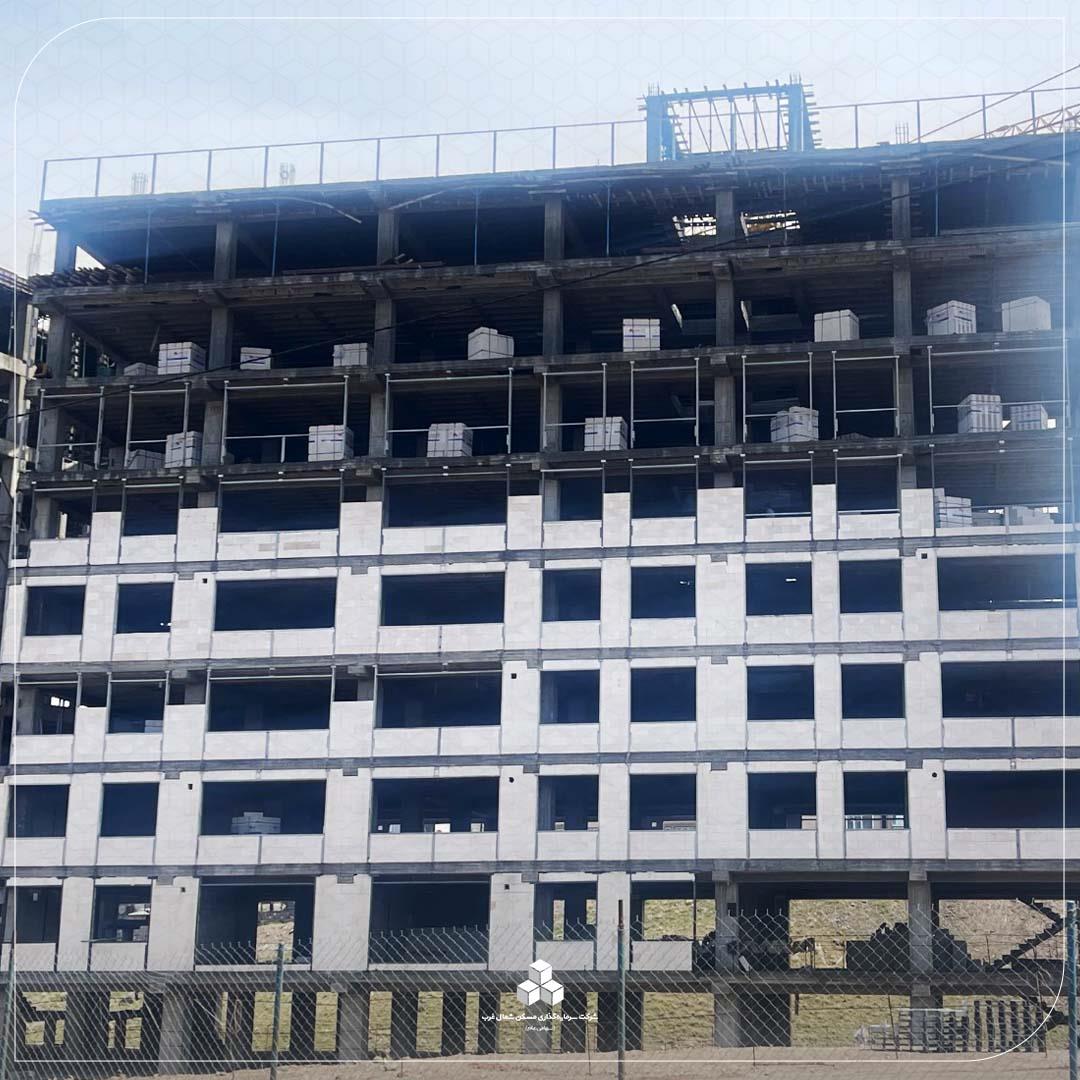

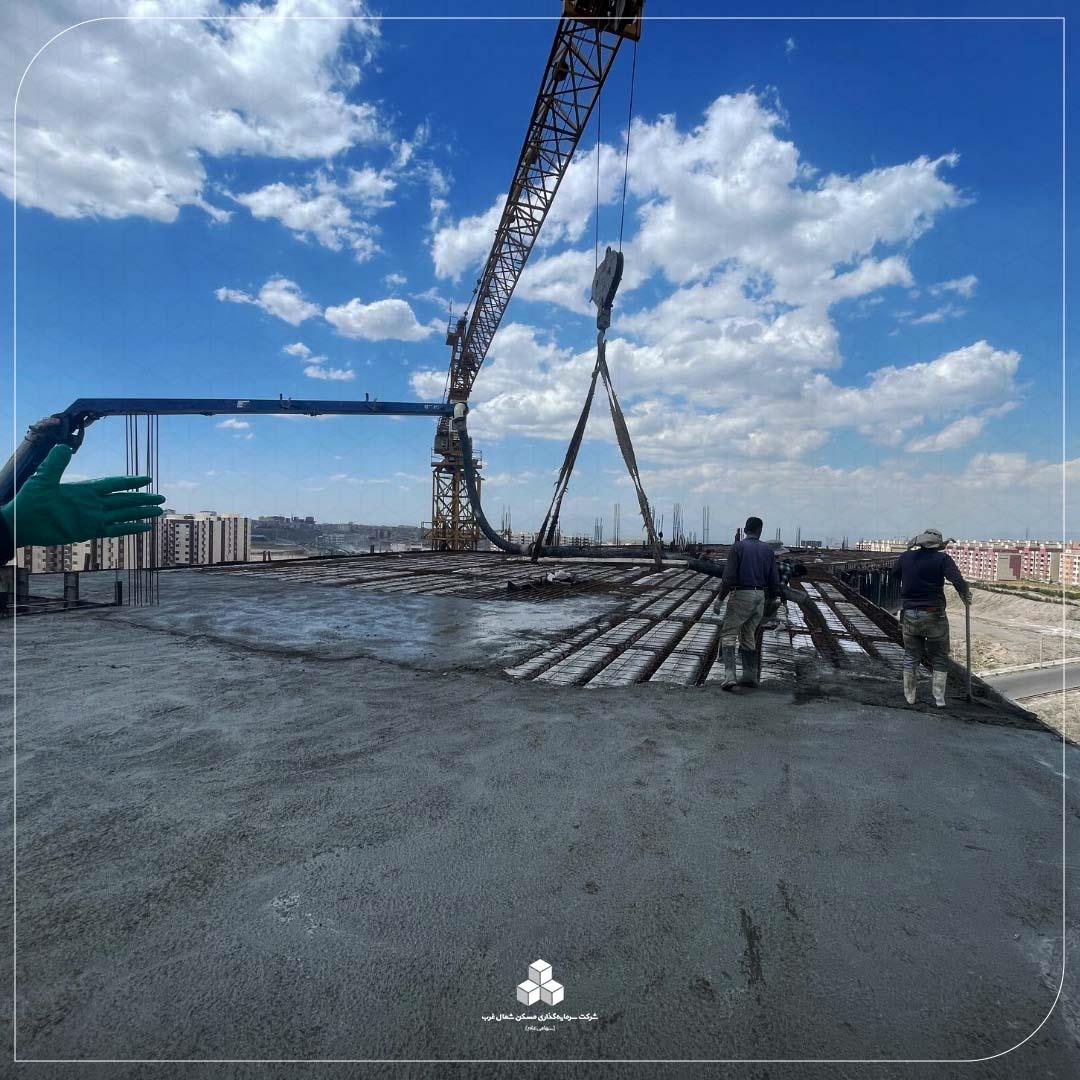

بتنی تا سقف طبقه دهم اجرا شده و سقف طبقه 11 آماده بتنریزی است؛ همچنین در بلوک A2 اسکلت بتنی تا
سقف طبقه 11 به عنوان آخرین طبقه اجرا شده و کارهای باقی مانده از اجرای اسکلت،
ستون و سقف خرپشتهها در حال اجراست؛ در بلوک A3 این زون نیز
اسکلت بتنی تا سقف طبقه یازدهم به عنوان آخرین طبقه اجرا شده و کارهای باقی مانده
از اسکلت، قالببندی و بتنریزی سقف خرپشتهها در حال ادامه است. نبشیکشی و والپست
4 طبقه، بلوک چینی دیوارهای پیرامونی یک طبقه و بلوکچینی دیوارهای داخلی یک طبقه
دیگر نیز همچنان در حال پیشرفت است. در این زون همچنین اسکلت بتنی 2 طبقه پناهگاه
در نظر گرفته شده نیز اجرا شده و اسکلت طبقه سوم نیز در دست اجراست.
همچنین پیشرفت زون B پروژه ایران با 24.11 درصد پیشرفت
در بلوک B1 و پیشرفت 5.04 درصدی در اجرای بلوک B4 در کل زون به 11.33
درصد رسیده است؛ جایی که اسکلت بلوک B1 تا طبقه پنجم اجرا شده و در طبقه ششم نیز در حال اجراست.
در زون C نیز بلوک C3 با 20.83 درصد پیشرفت، کل زون را به پیشرفت 10.92
درصدی رساند؛ در این بلوک اسکلت بتنی تا طبقه چهارم اتمام یافته و در طبقه پنجم
نیز در حال اجراست؛ همچنین بلوکهای C1 و C2 این زون نیز مرحله
خاکبرداری و بتن مگر را پشت سر گذاشتهاند. در کنار روند اجرایی در بلوک C در زون D پروژه نیز
فونداسیون اجرا شده و اتمام یافته است.
گفتنی است پروژه ایران سهند، یکی از پروژههای مشارکتی قابل
اعتنا در سبد تولید شرکت سرمایهگذاری مسکن شمالغرب است که با همکاری هوانیروز
تبریز در حال اجراست.
